普蘭不會忘記——長江委援建西藏普蘭電站紀實

2011-08-16

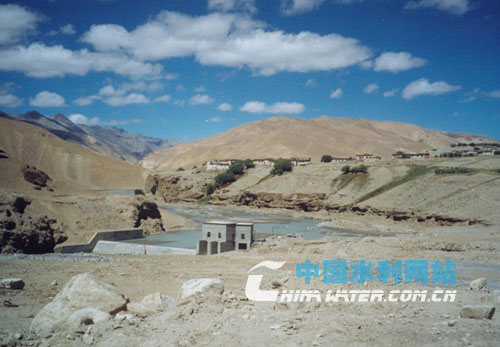

普蘭電站全景

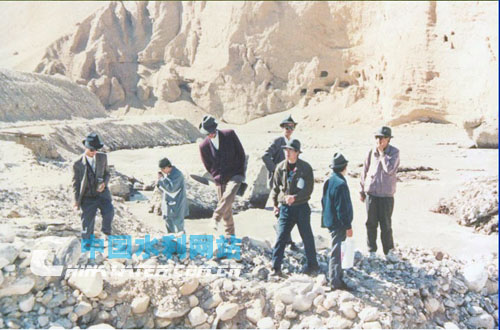

現場查勘

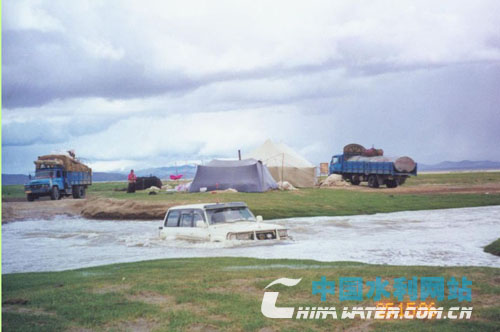

越野涉水過河

 中國水利網站訊(記者 陳松平 特約通訊員 秦建彬 李衛星)位于我國西南邊陲西藏普蘭縣,由于缺電,嚴重制約著這座邊境商貿中心的發展。



  1995年,帶著讓當?shù)匕傩崭鎰e“酥油燈照明、牛糞取暖”的使命,長江委勘測設計專家進駐普蘭縣,援建普蘭電站。



  幾度寒來暑往,無私的奉獻和犧牲,長江委專家在孔雀河畔,用智慧、青春、熱血和忠誠為普蘭人民托起了一輪永不熄滅的“金月亮”——2000年10月30日,普蘭水電站開始發電,全國最后一個“無電縣”成為歷史。



  但是,普蘭人民不會忘記——是長江委援建專家,用一束束現代文明之光為他們點亮萬家燈火。



  “長江委人對口援建的普蘭水電站,結束了普蘭縣無電的歷史,普蘭人民永遠記得你們!”



  7月27日,西藏阿里地區普蘭縣水利局局長馬俊峰的一席話,讓前來考察調研水利工作的水利部副部長矯勇、長江委主任蔡其華等倍感欣慰!



  1995年,長江委根據水利部的安排,對口支援普蘭電站建設,經過艱辛的勘察設計,當年底就完成了設計報告。1999年4月,開工建設。2000年10月30日,普蘭水電站開始發電,從此,萬家燈火照亮普蘭夜空。



  高原深處的呼喚



  “普蘭在哪里?”1995年初,時任長江委設計院樞紐處二室副主任王小毛將要去西藏普蘭縣援建電站時,家人這樣問他。他一時真不知如何回答,因為普蘭實在太偏僻、太艱苦了。普蘭縣位于我國西南邊陲西藏阿里地區,平均海拔4500米以上,高寒缺氧,是當時全國最后一個無電地區。



  因為毗鄰尼泊爾和印度,普蘭自古以來就是西藏與尼泊爾和印度等國進行經濟、文化、宗教交流的重鎮。然而,缺電嚴重制約著這座邊境商貿中心的發展。由于缺電,工業無法發展,當?shù)刎S富的羊毛、羊絨無法加工,有價值的礦產無法開采,可開發耕地被迫放棄,前景廣闊的旅游業停滯在極低的接待水平上;學校無法安排學生上早晚自習、電教無法形成,醫院無法使用先進的醫療器械。當?shù)鼐用袢匀贿^著酥油燈照明、牛糞取暖的半原始生活。



  此時,新中國成立已50多年,祖國的面貌日新月異,沒有理由讓普蘭維持貧窮。電力問題一旦解決,除滿足當?shù)剀娒褶k公及生活需求外,還將為擬建的加工業、農業提灌、第三產業提供電源,促進普蘭經濟和邊防的發展。必須盡快在普蘭建設水電站,這是來自高原深處的呼喚。



  其實,普蘭境內可供開發的水電資源并不少,在兩個大湖——瑪旁雍錯和拉昂錯之間稍加引水便可裝機1-3萬千瓦。孔雀河在縣境內有500米的落差,水能理論蘊藏量也達1萬千瓦以上。



  1994年底,水利部決定對口援助西藏10個有水無電縣,并將難度頗大的普蘭電站設計工作交給了長江委。長江委領導十分重視援藏工作,專門成立了由長江委副主任傅秀堂擔任組長、委副總工成昆煌、陸水樞紐管理局局長馮保國任副組長及各有關二級單位主要領導為成員的援藏工作領導小組。為完成這項光榮而艱巨的任務,組織最強的技術力量精心設計,僅設計院就先后投入技術人員100余人,參與設計的人員絕大多數都有參與多項大、中型水利工程設計的經歷。水利部看中的正是長江委的技術實力和長江委人對開發西藏水利事業、為西藏人民造福的熱情。



  艱難跋涉的勘測者



  雖然水能資源豐富,但是要在自然條件嚴酷的普蘭建水電站也并非易事。



  撇開交通條件不談,僅是當?shù)氐氖┕l件就極不理想,地質復雜、覆蓋層厚,永久凍土、冰川融雪及頻繁的地震和泥石流災害這些難題哪一個都讓人頭痛。況且孔雀河沒有完整的水文資料,與原規劃中作參照的獅泉河有較大差異,不能簡單套用。為了解工程的具體情況,必須立即組織人實地查勘。



  1995年4月29日,第一批赴藏查勘考察人員一行12人抵達拉薩,這是長江委人第一次在西藏高原上進行水利考察。但剛到拉薩,強烈的高山反應令他們措手不及。多數同志出現了頭痛、胸悶、心慌、流鼻血、四肢無力等癥狀。他們從初到西藏的新鮮感中清醒過來,知道了此行的艱難。



  在拉薩,長江委考察隊一共呆了10天,與西藏水電勘測設計院進行技術交流,到自治區水文局和地礦局收集孔雀河流域的水文與地質情況,到各市場了解當?shù)卦O(shè)備、材料及建筑市場的動態。



  從拉薩到普蘭約1400多公里,所謂路,就是在亂石堆中汽車跑出的路,多數是亂石、河谷和茫茫草原,路途艱險難行。



  5月8日,長江委考察隊選擇了北線,但這條路就是幾條在高山深谷中過往車輛留下車輪印跡,不僅坑洼不平、亂石沼澤密布,而且還是滑坡多發地區,道路狹窄,基本上只能行一輛汽車,若遇對面來車,則要倒退數百米才能找到會車的地方,對司機來說,這段路尤如天塹。



  王小毛在接受采訪時詳細地講述了其間的艱難歷程,第一天一輛車撞倒了行人,當晚不得不夜宿日喀則。第二天車又與央視的采訪車相撞,幸好雙方相安無事,夜宿薩嘎。第三天,天還未亮就繼續趕路,這天穿越了90公里的無人區;同時因沙洋河冰雪融化,河水暴漲,汽車無法通過,結果花了3個多小時才由一藏族司機冒險探路過河。而河對岸是亂石、沼澤區,一路顛簸折騰,一直到5月11日凌晨6點才找到住處。稍事休息、進餐后于早上10點出發,在當天下午3點才到了普蘭。



  考察隊用了一天時間做準備,就馬上投入了現場的查勘工作中。他們在海拔4000米的河谷、山坡上跋山涉水,每走一步都感到十分困難,但他們沒有請臨時工,堅持自己選壩址、定壩軸線、進行渠道放樣和輸變電線路的查勘,往往一走就是幾里、幾十里,全靠兩條腿徒步行走。為獲得壩基承載力滲透穩定性的資料,他們下到河里采樣挖取砂石料,回到招待所重新篩分烘烤,測流建水位觀測尺寸,跳進冰冷刺骨的河里挖坑打樁,澆混凝土,還跋涉于多由鄉至中尼邊界上的斜爾洼之間,在數十公里長的河段上一段一段地反復調查探尋。白天野外作業,晚上就點起蠟燭對原設計資料進行復核、計算,編寫報告。



  經過艱苦努力,外業勘測工作結束了,現場工作成果證實了孔雀河水文情況與獅泉河具有較大差異的預測,確定電站裝機規模以500至600千瓦最為合適。1995年6月17日,援藏考察隊結束了歷時57天、行程11430公里的長途跋涉,返回武漢,圓滿完成使命。



  精益求精的設代人



  經過勘測設計人員的不懈努力,1995年底,長江委完成了《西藏阿里地區普蘭水電站初步設計報告》。設計報告對電站存在的三大主要問題進行了認真的分析和研究,一是壩基下砂卵石層的滲透穩定問題,二是高寒地區的防凍脹問題,三是泥沙淤積等。技術難度最大的當數基礎防滲問題,組織了大量技術精英對此進行技術攻關,最終確定了垂直懸掛防滲墻和水平防滲相結合的防滲方案,較好地解決了該問題。時任委領導黎安田、張修真、傅秀堂及時任委副總工成昆煌等對三大技術問題進行了技術討論,高度重視普蘭電站設計工作,體現了長江委質量高于一切的一貫作風。



  1998年,擱置3年之久的普蘭電站迎來了她生命中最為重要的時期,由長江設計院完成的普蘭電站初步設計報告通過水利部審批,西藏自治區政府批準興建普蘭水電站,要求當年12月開始前期準備工作施工,1999年4月工程正式開工。



  施工之前,招投標工作是電站建設程序中最重要的一個環節。而阿里地區決定對電站建設采取國際通行的業主負責、招標投標和建設監理制。此前西藏水電行業從未進行過招投標,這一重任又落在具有豐富經驗的長江委人的肩上。



  因為工程立項較晚,而當年底又必須開始施工準備,所以留給長江委編制招標文件的時間滿打滿算也不到一個月。招標文件10月底必須拿出,11月中旬必須完成招投標,否則一拖又是一年。



  1998年10月4日,長江委援藏領導小組決定,成立普蘭電站設計項目組,并交由長江委設計院負責。設計院在時任副院長鈕新強帶領下,迅速成立以各專業技術骨干為核心的設計項目部,并進駐長江委招待所集中辦公。一是抓緊按初步設計審查意見進行設計的補充和完善;二是抓緊編工程施工招標文件。在項目組的專家廢寢忘食、夜以繼日的忘我工作下,終于在11月2日完成。



  11月3日,鈕新強等第三批援藏工作組一行9人飛赴拉薩,向業主遞交了招標文件,讓業主大吃一驚。原來他們以為像普蘭這樣小規模工程的招標文件不過是一個條款、三五張紙而己,而長江委提交的成果卻有商務條款、技術規范和圖紙厚厚三大本,資料之詳細、體例之規范讓他們贊嘆不己。



  在拉薩,工作組與業主進行了詳細探討,考慮地方實際對招標文件作了適當修改。第三批援蕆工作組的部分成員參加了11月18日在阿里地區駐拉薩辦事處的開標儀式,代表業主向施工單位招標進行提問答疑。具有較強實力和西藏建設經驗的武警水電三總隊13支隊中標。這是西藏水電史上的首次公開招標。



  1999年5月18日,長江委正式成立了普蘭水電站工程設計代表站,第一批設代王小毛、田波、黃策等趕赴工程施工現場。



  設計代表到現場第一件事是移交地形測量控制網。當他們到現場后傻眼了,4年前所做的控制網點所埋的標點全都不見蹤影。沒有了控制點,施工就無法放樣,這將嚴重推遲電站開工時間,巨大的攔路虎擺在王小毛、田波、黃策等現場設代人員的面前。回憶1995年查勘的情形和比對現有的地形地貌,現場工作經驗豐富的王小毛等一手拿著圖紙,一面對應實地的參照物逐個確定控制網點,并依靠施工單位重新建立測量控制網。按新的控制點和地形圖,設計代表們在酥油燈下,進行樞紐布置的修改完善和建筑物設計圖紙修改,為工程的按期開工奠定了基礎。



  壩基防滲問題更為棘手,因地質條件復雜,圍堰建造時防滲處理相當困難,從而導致大壩基坑開挖時滲流嚴重,幾米深的基坑怎么也抽不干,施工單位認為可能存在地下暗河。這可不是小事,處理不好工程將前功盡棄。田波等認為存在地下暗河的相對性不大,但他們不是地質方面的行家,現場也缺乏這類人才。



  為謹慎起見,長江委在接到設代站報告后,在最短時間內從綜勘局選拔出許剛林、黃孝泉、王振波3名技術骨干,緊急飛赴西藏。



  9月初,3人趕到了普蘭,經過10多天的認真查勘,他們排除了地下暗河存在的可能性,并認為基坑滲水的問題出在圍堰防水墻的防滲性能上。在施工單位做了防滲處理后,基坑很快就被抽干。



  普蘭的冬季不適合施工,1999年9月20日,田波、黃策和綜勘局援藏的3人完成了自己的任務,勝利凱旋。2000年4月28日,施工條件剛剛具備,長江委的第二批設代人員張風、萬啟宣就從武漢啟程,于5月5日進駐工地。



  張風、萬啟宣幾乎天天泡在施工現場,了解工程進展狀況,參加基礎驗收,就有關技術問題與監理、施工單位交換意見,相互溝通,共同協作,工程進展較為順利。



  在現場設代過程中,長江委設代人員以工程為己任,精益求精,嚴把質量關。針對監理力量薄弱的實際情況,主動承擔起部分管理職能,嚴把質量關。



  王小毛說,毋庸諱言,長江委的這些控制質量的建議會影響到工程的進度和投資,因此在最初,業主與施工方是難以接受的,設代人員與他們有過磨擦,這在工程的前期尤其明顯。但隨著雙方交往的加深,長江委扎實嚴謹?shù)墓ぷ鲬B(tài)度最終贏得了業主和施工方的尊敬,雙方最終走到了一起。



普蘭人的夢想成真



  首臺機組發電是普蘭電站2000年壓倒一切的政治任務。廠房金屬結構與機電設備的正常運行對整個工程質量起著至關重要的作用,武警普蘭項目部僅有一名技術人員負責整個工程金屬結構與機電設備安裝,力量明顯不足。長江委設代人員知道情況后,主動利用自己的知識與經驗協助項目部,保證此項工作能順利完成。



  在壓力管道的金結安裝在施工過程中,施工人員由于沒有隨時進行安裝精度復測,加上制造廠家方面的部分原因,致使上鎮墩下游側管段出現約2厘米的錯臺現象,壓力管道軸線與設計也有偏差,情況一度相當棘手,設代人員與監理、施工方聯合技術攻關,最終解決問題。8月31日廠房勝利封頂,廠房發電已初具條件。



  然而,對偏僻的普蘭電站而言,工程的進度與施工進度并不等同,由于工程幾乎所有的建材與設備均需從外地運入,尤其是機電設備主要從華東和華中購進,先須從鐵路輾轉送到格爾木,再由公路送至拉薩,然后轉往普蘭,交通線路漫長,中間環節多,路況條件差,各種發電設備進藏情況很不理想,直到10月份,礪磁設備與盤柜仍一直沒有送到。



  2000年如果發不了電,普蘭人民盼電的愿望必將落空,他們又將在無電的苦難中熬過一個寒冷的冬季。



  按原計劃,張風和萬啟宣應于9月20日離開工地返漢,見此情形,他們向長江委提出留守工地,直到發電后再回來。長江委也考慮到兩人均非機電專業出身,決定主動派一名機電人員前去協助。9月29日,機電處的林建雄從武漢出發,經過一番周折后于10月10日到達普蘭,由于各級督辦得力,各種機電設備相繼運送而來,盤柜在10月中旬到工地,礪磁設備也于10月27日運到,參建各方和廠家派來工作人員經過緊急調試安裝,一切正常。



  10月30日,普蘭電站1號機組正式并網發電,獲得成功。11月1日,電站通過72小時試運行。設代人員詳細整理了電站運行的各種數據,于3日將全部資料整理交付業主,并囑咐了次年工程建設的注意事項。11月4日,張風、萬啟宣與林建雄3人離開普蘭,5天后回到長江委,圓滿地完成了任務。



  從1994年接受對口支援普蘭電站設計算起,長江委為電站的建設默默耕耘了6年,其間共8次派30余人次赴藏,協助完成了建設及投資估算、初步設計、招標文件編制、施工詳圖及現場設代等工程設計的全過程,100多人參與了電站設計工作。



  回顧當年援建的往事,長江設計院院長鈕新強感概地說:“為了普蘭電站的建設,為了實現普蘭人民望眼欲穿的盼電夙愿,長江委援藏人員,尤其是親身參與普蘭工程建設的勘測設計專家們,付出了難以想象的代價。他們的努力結束了普蘭縣長期有水無電的歷史,體現了民族團結的愿望,也凝結著長江委人對援藏事業的執著感情!

    來源:中國水利網站 2011年8月16日



陳松平 秦建彬 李衛星
責任編輯:陳靜


  相關新聞:
江西省委書記孟建柱會見長委考察團
長委:關于黃秋洪同志任前公示公告
長委舉行首次新聞發布會
長委大力推進“文明單位”創建活動
長委制定2006年度精神文明建設計劃
長委行政許可“窗口”式服務倍受歡迎
春節前夕長委廣泛開展慰問活動
"十一五"長委水情報汛將全面實現自動化





最新更新



圖片報道
