中國水利網站訊 (通訊員 馬曉敏)8月29日,被小平同志譽為“第二個都江堰”的武都水庫工程成功下閘蓄水,在未來的10天左右將逐漸蓄水至624米高程,蓄水量將從現在的3000萬立方米增加到1.94億立方米,為在未來的幾個月內實現發電蓄積水量。

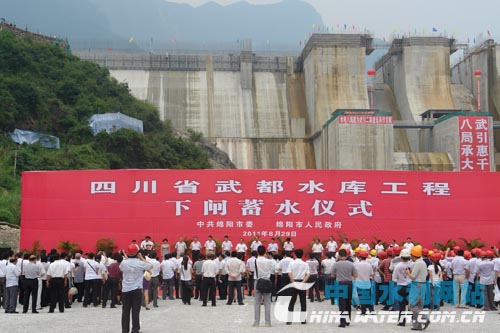

29日13時23分,隨著四川省委副書記李崇禧的一聲令下,武都水庫工程三個底孔的最后一道閘門徐徐落下,首次截?cái)嗔藵L滾東流的涪江水。
武都水庫下閘蓄水后,涪江不會完全斷流,仍會保持約50個左右的流量,以保證下游人民群眾的工農業生產生活用水。
自從去年年底導流洞先期下閘后,業主和參建各方鎖定首臺機組發電、工程安全度汛和年底基本建成三大目標不動搖,全面打響武都電站發電攻堅戰,爭分奪秒“搶發電”,克服各種困難,確保工程建設達到并滿足底孔下閘蓄水的各項條件。8月初,在下閘蓄水準備工作咨詢會上,經專家組認真磋商,認為武都水庫工程下閘蓄水條件基本成熟,可在近期擇機下閘蓄水。8月27日,工程通過了長江委和四川省水利廳聯合組織的下閘蓄水驗收,兩日后,武都水庫工程正式下閘蓄水。至此,小平同志“第二個都江堰”夙愿的實現邁出了歷史性的一步。

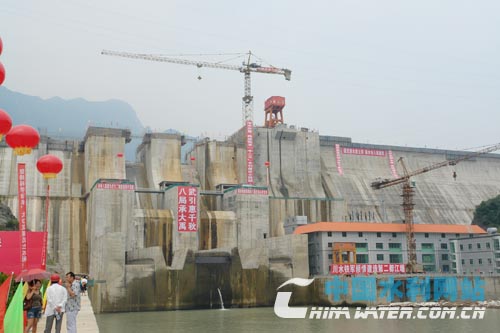

截止目前,武都水庫累計完成投資30.91億元,總體完成投資達92.57%,完成大壩混凝土澆筑164萬立方米,大壩澆筑最高達到661.34米封頂高程,最低達到648米高程,質量?jī)?yōu)良率達到81%,已安全度過6個汛期。武都電站三臺機組安裝全部完成,完成靜態調試,進入動態調試程序,大壩工程形象面貌達到并滿足底孔下閘蓄水要求,今年將基本建成武都水庫。
來源:中國水利網站 2011年8月29日
