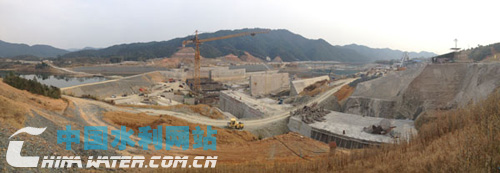

中國水利網站1月7日訊 新年伊始,距景德鎮市城區約40公里的浮梁縣蛟潭鎮洛溪村,在寒風凜冽的昌江干流主河床上卻呈現出一派熱火朝天的施工景象。這里就是浯溪口水利樞紐工程大壩施工工地。
自2013年3月29日大壩主體工程破土動工以來,在景德鎮市委、市政府的高度重視下,有關部門密切配合,項目法人、施工、監理、設計、質檢等參建各方共同努力持續加快推進工程建設。

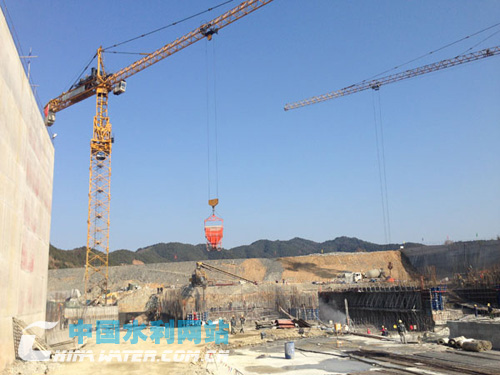

為加強現場施工管理,確保工程質量和進度,工程項目部領導帶領技術人員堅持夜間值班,施工作業班組實行三班倒24小時不間斷作業。施工單位還成立了機械設備搶修隊,全力保障施工現場機械設備的正常運行。

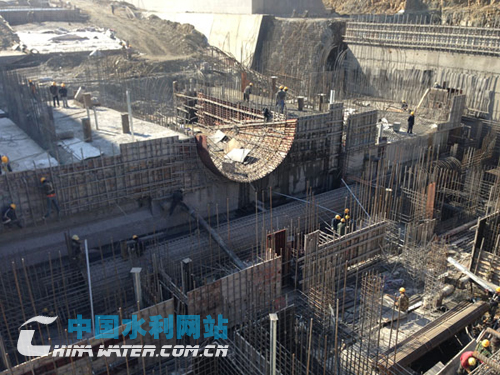

截至目前,大壩土建工程已完成投資2.1億元,占土建標計劃總投資的45.2%,完成土石方開挖73萬立方米,混凝土澆筑量22.2萬立方米,鋼筋制安3900噸,固結灌漿1.02萬米。右岸混凝土重力壩段、廠房及安裝間壩段、低孔溢流壩段、表孔溢流壩段、左岸混凝土重力壩段土石方開挖均已全部完成,混凝土澆筑量分別完成各壩段總量的58%、30%、19%、66%和78%。右岸上壩公路完成全部3.39萬立方米的土石方開挖,左岸廠區公路、疏浚護岸完成土石方開挖4.29萬立方米。預計在3月下旬,發電廠房上下游檢修門以及臨時閘門將具備擋水條件,屆時大壩各部分將連成一體。
來源:中國水利網站 2015年1月7日
