截至2015年12月底,廣西桂林市防洪及漓江補水樞紐工程累計完成投資44.61億元,占移民階段性修編后總投資55.02億元的81.07%。其中,川江、小溶江、斧子口水庫累計完成投資分別為10.66億元、13.86億元、20.09億元。已建工程開始發揮防洪、補水、發電效益。

川江水庫投入運行,達到預期效果。川江水庫于2009年9月開工,主體工程已建成,并于2014年6月下閘蓄水,2015年2月向漓江補水,2015年3月并網發電。川江水庫投入運行以來,經受住了防洪度汛、攔洪錯峰、蓄水保水、高水位運行、漓江補水、發電供電等考驗,發揮了很好的防洪、補水、發電效益。截至目前,共向漓江補水9457萬立方米,完成發電2876萬千瓦時。在2015年7月2—4日強降雨過程中,川江水庫3天共攔截洪水2794萬立方米,最大攔截洪峰流量497立方米每秒。

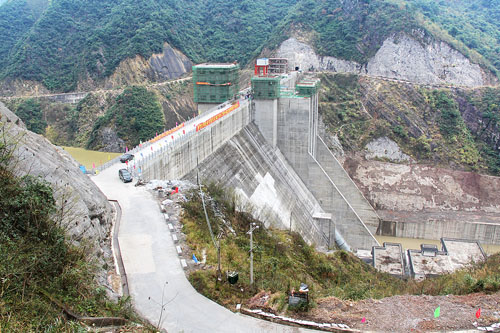

小溶江水庫基本建成,開始下閘蓄水。小溶江水庫于2010年3月開工,主體工程于2014年年底基本完成土建施工任務,2015年8月進行了下閘蓄水階段移民安置工作終驗,2015年11月完成了樞紐工程金屬結構及機電設備安裝,完成了大壩安全鑒定,2015年12月31日正式下閘蓄水。目前,小溶江水庫正在進行導流洞封堵等后續工程建設,2016年將全面發揮防洪、補水、發電效益。
斧子口水庫已具雛形,有望年底封頂。斧子口水庫于2011年12月開工,2013年11月、2014年9月、2015年8月分別進行了三次截流。2015年下半年,桂林天氣異常,雨水較多,雨量偏大,導致斧子口水利樞紐主體工程施工圍堰5次被沖垮,基坑進水,作業面被淹,嚴重影響了水庫的施工進度。面對這一特殊情況,參建各方團結一心,想方設法把耽誤的工期給搶回來。斧子口水庫正全力進行大壩碾壓混凝土澆筑,計劃2016年年底實現大壩封頂,有望2017年開始投入使用。(通訊員 劉建設)
來源:中國水利報 2016年1月20日
