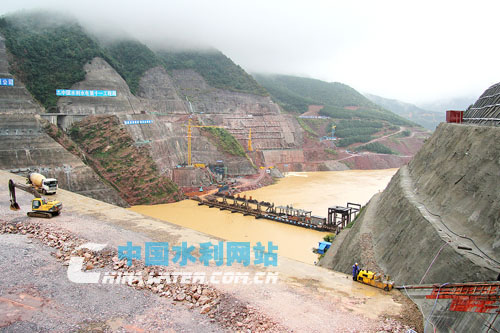

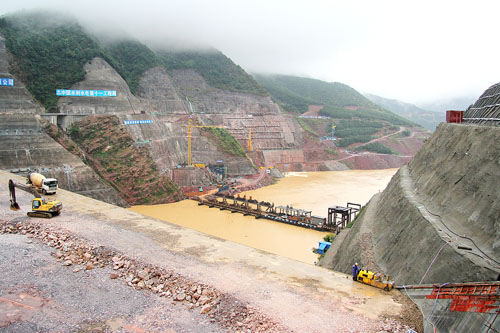

擴建工程大壩發揮攔洪削峰作用

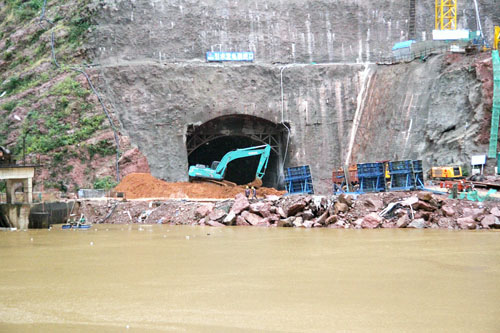

防洪子堤將洪水擋在引水發電洞外

泄洪

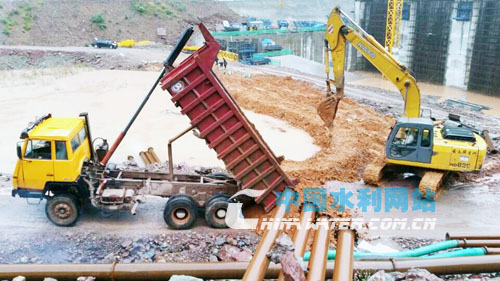

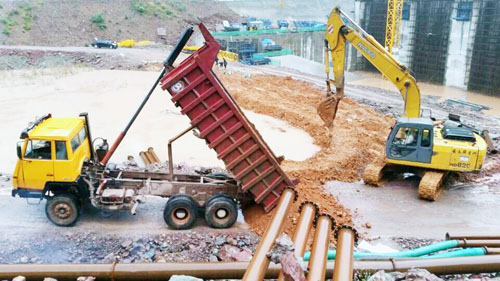

修筑防洪圍堰
面對54年來最大的冬汛,172項重大水利工程湖南涔天河水庫擴建工程業主單位湖南涔天河工程建設投資有限責任公司及參建方及時啟動預案,迅速打響防汛搶險戰,確保了建設中的工程及施工人員的安全。工程同時發揮了攔洪削峰作用,最大攔截流量達555立方米每秒,確保了江華瑤族自治縣縣城平安度冬汛。
11月11—13日,涔天河水庫流域降雨152.9毫米,達大暴雨量級。涔天河公司第一時間動員各參建單位防汛搶險,要求合理安排露天施工,降雨時段避免登高、臨邊、井邊等危險作業,并落實防滑、防墜落措施,停止露天電焊作業,搶排施工區、主要部位漬水。公司董事長李祥紅率公司相關部門與大壩主體工程監理部對各工作面進行防汛檢查及邊坡巡查。
12日晚,廠房洞群16號沖溝洪水暴漲,沖進基坑,導致基坑內水位快速上漲,并漫過子堰,進入廠房基坑。一旦洪水通過發電洞口進入建設中的電站廠房,將對發電設備造成毀滅性損害。中國水利水電第十一工程局有限公司項目部連夜修筑發電洞口防洪子堤,并用挖機分層壓實。湖南水總、中國水利水電第八工程局有限公司項目部及時轉移重要設備,危險部位人員撤離,并調入重型機械支援搶險施工。13日14時許,洪水即將漲到發電洞口,而此時的發電洞口外,防洪子堤嚴嚴實實地將洪水擋在外面。13日9時,水庫出現洪峰,入庫洪峰流量1915立方米每秒,最大下泄流量1360立方米每秒,削減洪峰流量555立方米每秒,庫水位48小時內上漲8米,沒有出現大的損失,經受住了罕見冬汛考驗。
來源:中國水利報 2015年11月18日
