陜西東莊水利樞紐工程有力有序推進

分享到:
2023-11-21

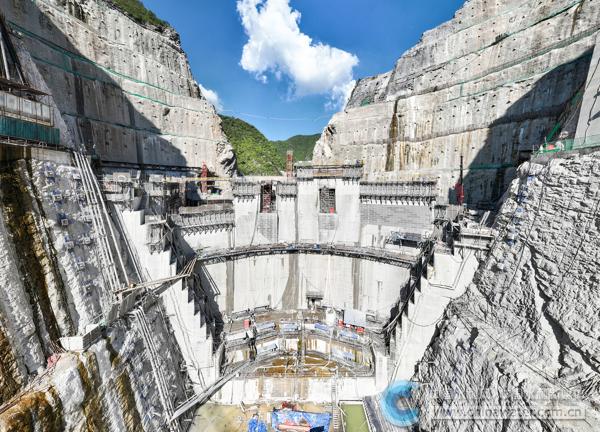

東莊水利樞紐工程大壩施工現場  本報通訊員 野金杉 攝
  □本報記者 劉艷芹 通訊員 白炳南
  初冬時節,涇河峽谷,陜西省東莊水利樞紐工程施工現場,車輛往來穿梭,一片忙碌景象。
  “工期緊、任務重,為了保證項目進度,我們倒排工期,加班加點完成建設任務!标兾魇|莊水利公司建設質量部副部長張浩說。
  9月15日,東莊水利公司召開“決戰四季度,大干一百天”目標任務推進會,安排部署階段重點工作。公司各部門、運營管理公司及各參建單位迎難而上,鉚足干勁,搶抓冬季施工黃金期,明確目標任務,細化工作舉措,壓實工作責任,全力沖刺全年目標任務,加快推進工程建設進度。
  11月11日,涇河峽谷迎來2023年秋冬初雪,東莊水利樞紐工程大壩澆筑現場最低溫度跌至2攝氏度,“根據氣象預報,我們提前做好了施工保溫措施,及時調整拌合站出機口溫度,加強保溫措施。經過34個小時的連續作業,第146倉混凝土順利澆筑完成!睆埡普f。
  為確保冬季施工質量安全,東莊水利公司及時下發最新的低溫季節溫控技術要求,編制完成冬季施工保溫措施方案,從原料儲存、加工、運輸、混凝土施工保溫和實體保溫等多環節入手,有力推進低溫季節施工進度。同時優化資源配置,采取輪班作業、增加機械等多種措施,全面加快工程施工進度。施工過程中,公司合理規劃澆筑壩段,增加澆筑施工人員和保溫被鋪設人員,采用雙倉跳澆的方式,最大程度減少澆筑倉面在冷空氣中的暴露時間!艾F(xiàn)場施工人員由240人增加到316人。我們專門拉運了10輛掛車1萬平方米的保溫被,用于冬季工作面的保溫工作。同時,對所有涉及水循環的管路加設保溫層,防止低溫導致管路凍結!睎|莊水利公司建設質量部部長陳夢說。
  東莊水利樞紐工程大壩混凝土已澆筑完成153倉,總量達47.7萬立方米,其中最高壩段已澆筑至659米高程,最低壩段澆筑至641米高程,超額完成了年初計劃中最高壩段641米高程、最低壩段629米高程的建設任務。預計到今年年底,大壩最高壩段將達到665米高程,最低壩段將達到653米高程,年度澆筑總量約51.4萬立方米。
  自2023年2月13日東莊水利樞紐工程大壩首倉混凝土澆筑以來,已完成近三分之一壩體高度的澆筑工作,澆筑強度屢創新高,澆筑質量全程受控。水墊塘二道壩工程、庫壩區防滲工程、引水發電系統及涇河大橋等項目均穩步推進。“我們將繼續保持迎難而上的干勁,主動作為,在保證工程質量、安全生產、文明施工的前提下,嚴格落實各項冬季施工措施,加緊完成剩余施工任務,決戰四季度,打好收官戰,不斷推動工程建設邁上新臺階。”陳夢說。
  來源:中國水利報 2023年11月21日
