黃金水道啟新局
——寫在大藤峽工程船閘閘首澆筑到頂之際

分享到:
2018-11-14

  □本報特約記者 陶小軍

  10月20日23時30分,隨著下閘首右邊墩最后一倉混凝土澆筑完成,大藤峽工程重大節點目標“船閘上下閘首澆筑到頂”如期實現,標志著船閘工程建設實現由土建向金屬結構安裝的工序轉換,“天下第一門”的巨型人字閘門安裝就此提上日程。

  大藤峽公司董事長廖志偉感慨地說:“按期推進船閘工程建設,既是確保實現2019年大江截流目標的政治任務,又是建設西江億噸黃金水道的莊嚴承諾。”

  西江水系上連云貴,橫貫廣西,下接粵港澳大灣區,與長江干流、京杭運河、長三角、珠三角共同構筑起中國“兩橫一縱兩網”的內河水運規劃主骨架。

  中水東北設計公司大藤峽項目設總王常義告訴記者:“大藤峽工程是西江干流的關鍵節點,可將通航噸級由當前的300噸級提高至3000噸級規模,年均運送貨物5189萬噸。因此,社會各界高度關注,流域人民熱切企盼!

  回首船閘工程開工至今的1127個日日夜夜,艱難困苦、玉汝于成的奮斗歷程歷歷在目。

  2015年9月19日,船閘主體工程開工建設。隨著土石方開挖不斷深入,一個最為棘手的難題浮出水面。大藤峽工程壩址地處典型的喀斯特地貌區,船閘施工區灰?guī)r異常發育,大量巖溶涌水嚴重威脅基坑安全,據葛洲壩船閘項目部副總經理劉剛回憶,當時涌水量高達每小時1.1萬立方米,相當于6個標準游泳池的水量,施工隊伍始終處于邊防汛、邊開挖的兩面作戰狀態。

  水利部多次組織國內知名科研院所和高校的專家學者建言獻策。大藤峽公司組織建設者利用聲波測速、探地雷達、瞬變電磁等先進物探設備,基本查清了溶溝溶槽分布范圍和發育程度,通過帷幕灌漿和固結灌漿,有效截斷地下巖溶管道與外江連通,對涌水量較大的溶槽,采取混凝土回填反壓、水泵接力抽排等措施,控制基坑水位。參建各方多管齊下,巖溶涌水封堵初戰告捷。

  2016年11月19日,經過14個月的土石方開挖后,船閘工程迎來了第二個重大節點——上閘首首倉混凝土開倉澆筑。在大藤峽公司的精心組織管理下,葛洲壩船閘項目部優化施工組織設計,加大資源投入力度,混凝土澆筑、巖溶涌水處理、土石方開挖……多個工作面同時鋪開,有序交替穿插作業,全天24小時不間斷施工,在保證質量安全和生產安全的同時,抓工期,促進度,勾勒出一幅熱火朝天的“千人會戰圖”。

  2017年4月29日,船閘基礎實現混凝土全覆蓋。大藤峽公司副總經理楊溪濱說:“我們與洪水搶時間,趕在汛前完成船閘閘室全覆蓋至少有兩方面重要意義:第一,它消除了汛期外江大洪水擊穿溶洞威脅基坑的風險;第二,這意味著船閘工程具備了大規;炷翝仓幕緱l件!痹诟邷囟嘤甑膩啛釒У貐^(qū)開展大體積混凝土施工,如何避免因溫度過高導致混凝土產生裂縫,成為又一個亟須解決的關鍵性問題,擺在了所有工程人員面前。

  大藤峽公司首先對制冷系統進行擴容和升級改造,利用先進技術進行骨料預冷,從源頭將出機口的混凝土溫度控制在7攝氏度以下,在運輸車上涂聚氨酯,確;炷寥雮}不超過11攝氏度。更為重要的是,大藤峽公司同國內知名科研院所聯合攻關,開發了混凝土智能溫控系統,可根據倉內混凝土溫度自動通水冷卻,防止裂縫發生。正是因為嚴格溫控和工藝創新,大藤峽工程建設者克服了高溫季節不宜大規模澆筑混凝土的工程難題,質量檢測中未發現混凝土裂縫,確保了工程質量安全。經檢測驗收,單元工程合格率100%,優良率91%。

  按照設計要求,每個閘首從基巖面算起,面積約2000平方米,高約88米,相當于32層居民樓的高度,上下4個閘首共需澆筑近70萬立方米混凝土。更為緊迫的是,由于超預期的前期基礎處理工作量,閘首施工工期被壓縮了近8個月。如何在確保質量和安全的前提下,加快推進工程進度,按計劃完成節點目標任務,參建各方均面臨前所未有的巨大壓力。

  大藤峽公司多次組織召開專家咨詢會,著力協調解決重大技術難題;嚴格實行工程建設生產月調度、周碰頭例會制度,了解掌握工程最新進展,及時調整施工組織方案,同時靠前指揮,落實責任,每日分區域專人現場巡查,督導整改發現問題;此外,還建立健全了激勵約束機制,強化合同執行力度,充分調動各方積極性,形成了嚴密的立體管理網絡體系。

  中水東北設計公司根據工程特點,不斷優化分層分塊澆筑施工工藝,通過計算機全過程有限元仿真分析,科學率定相應參數,將分層高度由原來的1.5米提高至3米,大大提高了混凝土澆筑效率。

  負責船閘項目的廣州新珠監理部全面落實“四控制(質量、進度、成本、安全控制)、二管理(信息、合同管理)、一協調(組織協調)”的施工監理規程,牢牢把控工程質量安全和進度安全。副總監郭慶隨手拿出一份十幾頁的“混凝土開倉檢查表”指給記者看,每倉混凝土澆筑前,工作人員都會認真對照17項開工指標,全部檢查合格才同意簽字施工。

  葛洲壩船閘項目部緊緊圍繞工程總進度目標,完善優化施工方案,將建設任務細化至月、旬、周、天,把生產計劃分解到廠隊、班組,落實到人,2000名建設者晝夜施工,確保各工序有效銜接;現場增加了拌和樓、布料機、履帶吊、長臂挖掘機等大型資源設備,尤其是CC 200-24型胎帶機的投入使用,極大提高了澆筑能力,單月混凝土澆筑量屢創新高。項目部經理劉文波介紹說:“這種型號的胎帶機全國水電行業僅有5臺,它作戰半徑大,輸送能力強,每月可多澆筑2萬立方米混凝土,為工程高峰期施工提供了有力保障!

  在參建各方的共同努力下,船閘混凝土月澆筑量創出15萬立方米的紀錄。2018年4月以來,月澆筑量均在12萬立方米以上,高于投標最高承諾值30%以上。高強度、大規模的施工作業,確保了船閘上下閘首按期澆筑到頂。

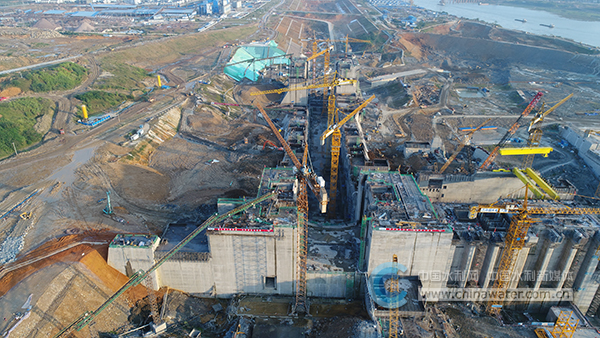

  今天,船閘上下閘首如4個巨人,傲然矗立于閘室兩端,靜待擁抱即將到來的世界最大的人字閘門。大藤峽公司總經理楊啟祥坦言,隨著閘首封頂,船閘工程開啟了金屬結構安裝的新局面,西江黃金水道建設又邁出了堅實的一步。

  來源:中國水利報 2018年11月14日

陶小軍
見習編輯:鄧婉穎
相關新聞

大藤峽工程7號水輪機組座環吊裝完成
組合“最優基因”建設公益項目——江西探索PPP模式建設廖坊水利樞紐灌區二期工程紀實
青海蓄集峽水利工程大壩一期面板澆筑過半
安徽兩項重大水利工程可研獲批 全省在建重大水利工程投資規模超千億元
貴州黔中水利樞紐一期工程取水許可通過驗收
